曲江輕軌工程介紹
查看:3453  發稿日期:2018-03-07 11:05:11

此項目為西安曲江新區觀光輕軌工程,是一個跨座式空中軌道交通系統。在距離地面8~10m的高空運行,全長約9.3Km,環繞曲江大雁塔、大唐芙蓉園等五大景區。本項目主體軌道部分按結構類型分為軌道梁、支座及支撐柱三部分,軌道梁為變截面箱型曲線桿件。支撐柱為鋼管柱和懸臂柱兩種類型。軌道梁下蓋板與支座用高強螺栓連接;梁段間接口處腹板及上蓋板間不連接;支座與支撐柱上端用銷軸連接;支撐柱下端通過預埋件與基礎連接。主體結構采用的鋼材材質為Q345D,Q370qD-Z25,總重約5600噸。


該項目現場安裝總體思路:
本工程鋼結構柱、梁的安裝高度4-10米,每根柱子重約5噸,梁重6-10噸,支座0.7噸。柱梁安裝高度不高、重量不大,擬采用50噸汽車吊對鋼柱鋼梁進行整體起吊,特殊部分如曲江寒窯站穿橋洞部分鋼柱鋼梁擬采用自制專用吊裝工具進行吊裝(詳見具體安裝方案),水中部分鋼柱鋼梁采用在岸邊用260噸汽車吊進行整體吊裝,曲線鋼梁在圓弧端部用軍用83墩做臨時支撐,待鋼梁連為一體時拆除安裝用臨時支撐。

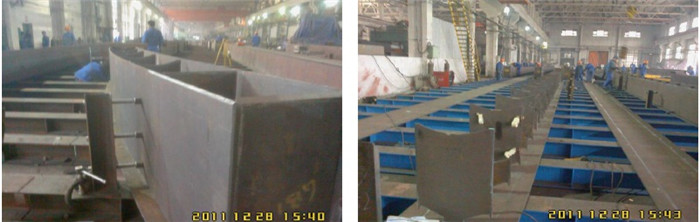

圖1:曲江輕軌廠內制作

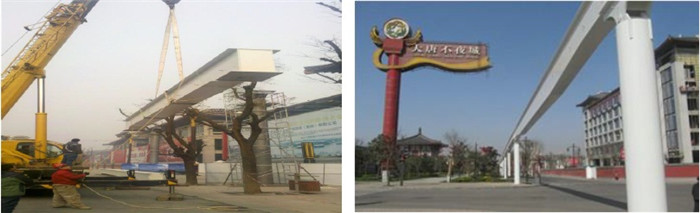

圖2:曲江輕軌工程安裝(初期)

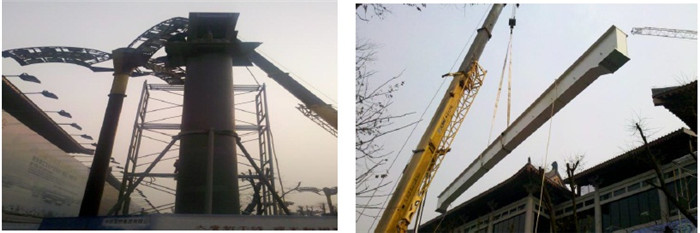

圖3:曲江輕軌工程安裝
